Rehabilitering av Storfossdammen

TrønderEnergi skal rehabilitere og forsterke Storfossdammen. Det vil gjøres arbeider på dammen fra 2025 til 2028.

Dette gjør vi for å kunne drifte sikkert og oppfylle myndighetenes krav til vår virksomhet, særlig damsikkerhetsforskriften.

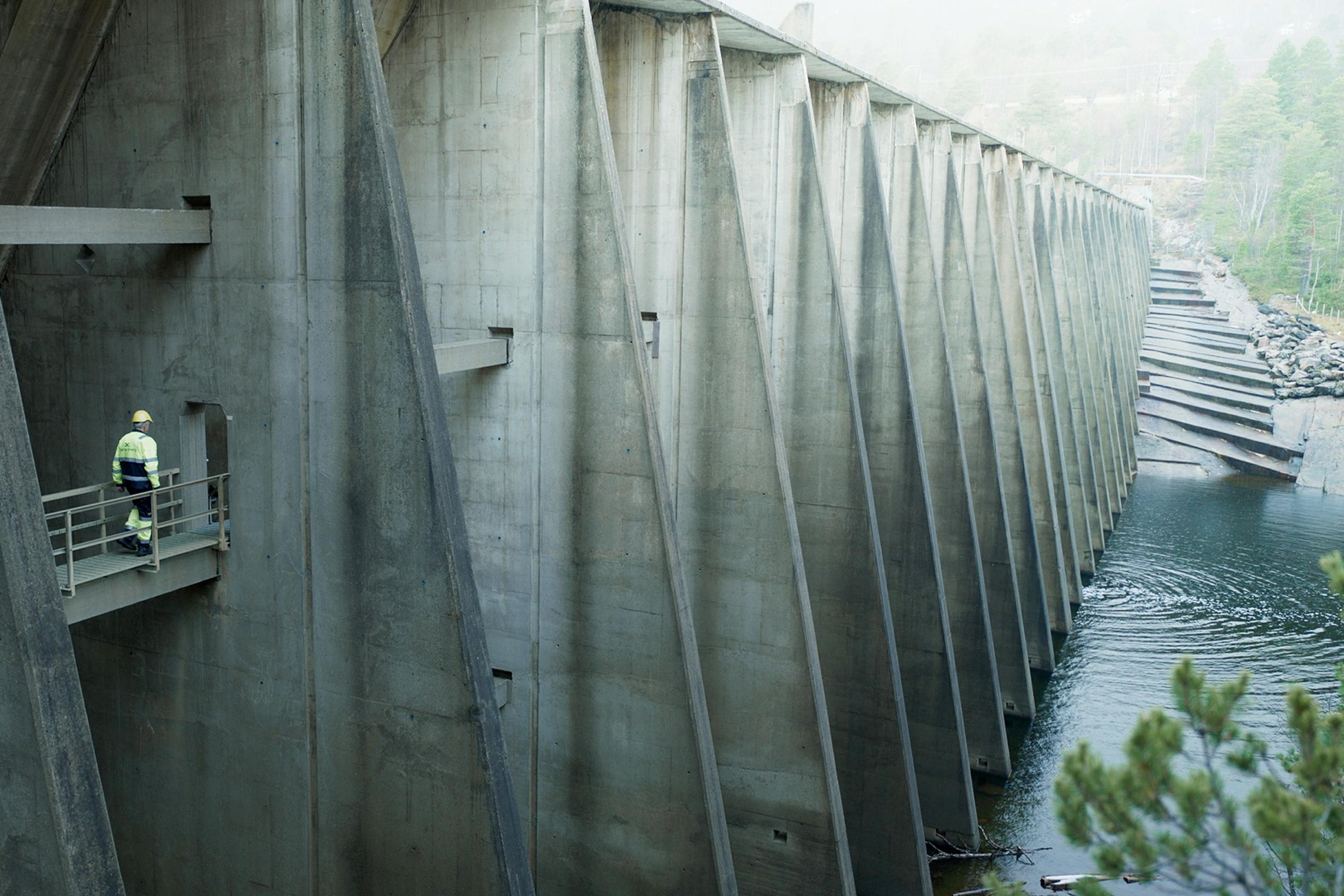

Bilde av pillarene til Storfossdammen
Pillarene til Storfossdammen

11. juni 2026

Fra 15. juni til 16. august 2026 vil det i en periode renne mindre vann enn normalt i Orkla på strekningen fra Storfossdammen til Ulvassbekken.

Dette skal vi gjøre

I forbindelse med etablering av en midlertidig løsning for slipp av minstevannføring nedstrøms anleggsområdet vil det i en periode ikke være mulig å slippe minstevannføring fra Storfossdammen.

Normalt slippes det 500 liter vann per sekund i perioden 1. mai til 30. september. Vi har søkt NVE og fått innvilget midlertidig fritak fra kravet til minstevannføring. Tillatelsen gjelder i inntil fem sammenhengende uker i perioden 15. juni til 16. august 2026.

Vi vil tilstrebe at den faktiske perioden uten minstevannføring blir så kort som mulig. Når den midlertidige løsningen er etablert, vil minstevannføringen gjenopptas via et nytt midlertidig utløpspunkt nedstrøms de tørrlagte terskelbassengene.

Som avbøtende tiltak vil tilsiget i Ulvassbekken og Nåva, som normalt går til driftstunnelen, slippes ut i Orkla. Bekkene har utløp henholdsvis 1,6 km og 3,6 km nedenfor Storfossdammen.

Vi vil også ha personell i elven for å overvåke forholdene under stenging, slik at vi kan iverksette avbøtende tiltak som kan redusere risiko for stranding av fisk og yngel.

3. juni 2026

Fra våren 2026 vil vannspeilet i de to terskelbassengene nedenfor Storfossdammen bli senket.

Dette skal vi gjøre

Som en del av et større prosjekt ved Storfossdammen skal det gjennomføres arbeider nedstrøms dammen. For å kunne utføre arbeidene i tørre omgivelser må vannspeilet i de to terskelbassengene like nedenfor dammen senkes og områdene tørrlegges.

Tørrleggingen er nødvendig både for etablering av en midlertidig løsning for slipp av minstevannføring og for øvrige arbeider som skal gjennomføres nedstrøms dammen i prosjektperioden.

For å kunne gjennomføre arbeidene nedstrøms dammen i tørre omgivelser har NVE gitt tillatelse til å senke og tørrlegge terskelbassengene nedenfor Storfossdammen fra 18. mai 2026 og frem til prosjektet avsluttes, senest 31. desember 2028. Terskelbassengene vil bli holdt tørrlagt gjennom hele perioden arbeidene pågår.

Vannspeilene vil bli reetablert når prosjektet er ferdigstilt.

15. juni 2025

Fra mandag 16. juni til torsdag 19. juni vil det renne mindre vann enn vanlig i Orkla på strekningen dam Storfossen til Ulvassbekken.

Dette skal vi gjøre

I forkant av dette arbeidet må dammen undersøkes, skannes og måles. Dette krever tømming av vannspeilet på nedsiden av dammen. Under tømmingen vil det ikke være mulig å slippe vann fra Storfossdammen.

Normalt slippes det 500 liter i sekundet. Vi har søkt NVE og fått innvilget fritak for krav til minstevannføring. Arbeidet vil komme i gang fredag 13. juni og opphør av minstevannføring vil i Orkla starter 15. juni.

Tillatelsen til å fravike minstevannføring er en uke, men vi vil tilstrebe at den faktiske perioden blir kortere. Som avbøtende tiltak vil tilsiget i Ulvassbekken og Nåva, som normalt går til driftstunnelen, slippes i Orkla.

Bekkene har utløp henholdsvis 1,6 km og 3,6 km nedenfor Storfossdammen, slippes i Orkla. Vi vil også periodisk ha personell i elven for å overvåke, og i den grad det er formålstjenlig, redusere omfanget av strandet fisk og yngel.
