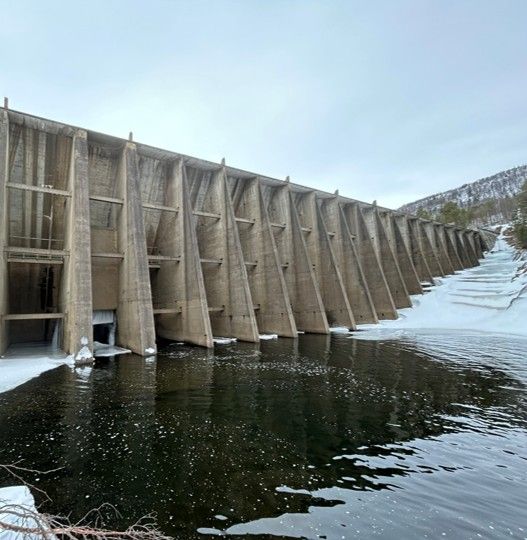

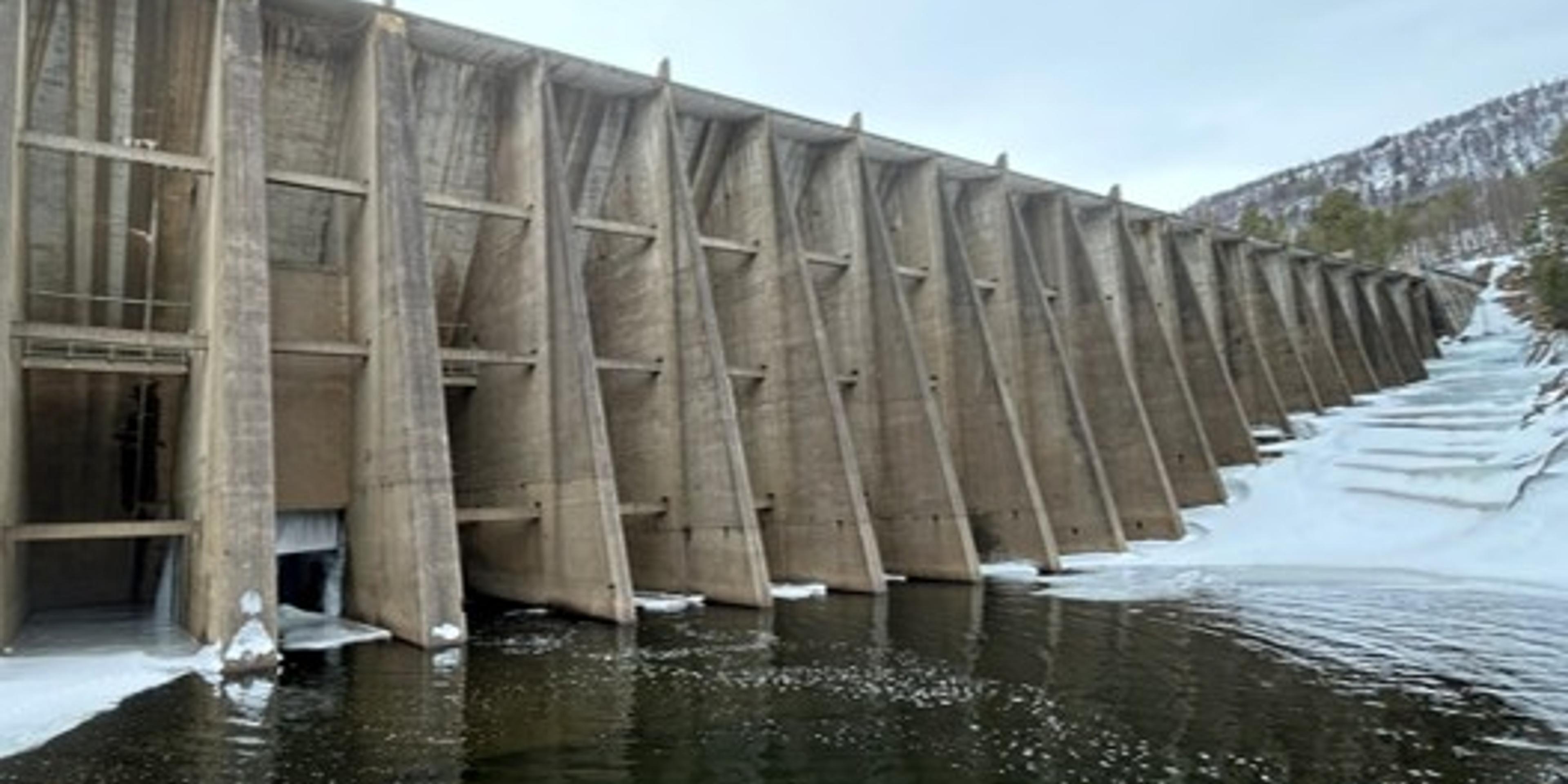

Rehabilitering av Storfossdammen

Da er vi i gang med en omfattende rehabilitering av Storfossdammen. Formålet med prosjekter er å sikre at anlegget tilfredsstiller dagens krav til damsikkerhet, og kan bidra til at Brattset kraftverk kan levere fornybar kraftproduksjon også i tiårene fremover. Storfossdammen ligger i Orkla, langs riksvei 3, en liten kilometer sør av fylkesgrensen mellom Trøndelag og Innlandet.
Storfossdammen ble tatt i bruk i 1982 og har over tid vært gjenstand for revurderinger knyttet til kravene i damsikkerhetsforskriften. Disse har vist at dammen må opprustes for å sikre at, vi innenfor de krav myndighetene setter til vår virksomhet, kan være trygge på at dammen er tilstrekkelig trygg. Det er primært sikkerhet mot glidning, sideveis stabilitet i pilarene og velting, som vil bli styrket. Når prosjektet er ferdigstilt, vil Storfossdammen oppfylle alle relevante sikkerhetskrav og vi vil dermed ha lagt til rette for trygg produksjon av fornybar vannkraft i nye femti år i Brattset kraftverk.
Hva innebærer rehabiliteringen?
Prosjektet omfatter både konstruksjonsmessige forsterkninger og tekniske oppgraderinger. Blant de viktigste tiltakene er:
- Forsterkning av damkonstruksjonen for å møte kravene i damsikkerhetsforskriften
- Utbedring av betongskader på vannside/oppstrøms side
- Ny lavspent strømforsyning
- Et nytt og forbedret arrangement for minstevannsføring, med hevert og mere nøyaktig målemetode.
- Ny lukesylinder, hydraulikkaggregat og styreskap for bunntappeluken, til erstatning for utstyr som har vært i drift siden oppstart og nærmer seg teknisk levealder
- Tiltak som gjør det mulig å senke magasinet ned til laveste regulerte vannstand uten å miste nødvendig kapasitet for minstevannsføring
Framdrift, logistikk, miljø og organisering
Byggestart er planlagt førstkommende mandag18. mai, med ferdigstillelse av de sentrale bygningsmessige arbeidene innen 31. desember 2027. Entreprenør for de bygningsmessige arbeidene er Skanska Norge AS, og prosjektet gjennomføres med stor vekt på sikkerhet, beredskap og koordinering i anleggsperioden. Som for alle våre prosjekter er det et prioritert mål for TrønderEnergi Kraft AS at alle som jobber på prosjektene våre skal komme friske hjem fra jobb.
Flom og varierende vannføringer er blant de viktigste risikofaktorene i prosjektet. Det er derfor etablert beredskaps- og evakueringsplaner, og det planlegges øvelser i samarbeid med entreprenør for å ivareta både personell og materielle verdier. Prosjektet kombinerer høy teknisk kvalitet med tydelige krav til sikkerhet, miljøhensyn og kontrollert gjennomføring. Rehabiliteringen vil kreve om 9.500 m3 betong. En slik mengde betong, vil kreve leveranse av om lag 8.000 lastebillass. Mye av denne transporten vil finne sted høsten 2026.
I forbindelse med arbeidene vil det i en periode ikke være mulig å slippe minstevannføring fra Storfossdammen. Det slippes normalt 500 liter per sekund i perioden 1. mai til 30. september. Vi søkt NVE og fått innvilget midlertidig fritak fra kravet til minstevannføring. Tillatelsen gjelder i inntil fem sammenhengende uker i perioden 15. juni til 16. august 2026. Vi vil tilstrebe at den faktiske perioden uten minstevannføring blir så kort som mulig.
Årsaken er at det skal etableres en midlertidig løsning for slipp av minstevannføring nedstrøms anleggsområdet. Som del av dette skal vannspeilet i de to terskelbassengene like nedstrøms Storfossdammen senkes/tørrlegges. Disse er planlagt holdt senket/tørrlagt i hele prosjektperioden, fra prosjektstart 18. mai 2026 til prosjektavslutning, senest 31. desember 2028. Vannspeilene vil bli reetablert ved prosjektslutt. Når den midlertidige løsningen er etablert, vil minstevannføringen gjenopptas via nytt midlertidig utløpspunkt nedstrøms terskelen
Som avbøtende tiltak vil tilsiget i Ulvassbekken og Nåva, som normalt går inn på driftstunnelen, slippes forbi og ut i Orkla henholdsvis 1,6 og 3,6 km nedenfor Storfossdammen i perioden fraviket fra minstevannføring pågår. Vi vil også ha personell i elven for å overvåke og redusere risikoen for strandet fisk og yngel.»
TrønderEnergi vil holde allmennheten orientert gjennom våre nettsider https://www.tronderenergi.no/varslinger
